Près de 200 mètres linéaires de lamelles de fibre de carbone sur la face supérieure d’une dalle, et pas un perçage en sous-face. Sous cette dalle, dans un bâtiment classé, un faux plafond acoustique protégé dont les suspentes d’origine sont des bandes de tissu imprégnées de plâtre, enroulées puis appliquées une à une à la main en 1929. Personne aujourd’hui ne saurait le refaire à l’identique, et le bâtiment, une salle de spectacle, est resté en activité pendant les travaux. Chez Bertolit SA, nous avons donc renforcé cette structure par le dessus, en août 2026, depuis la toiture-terrasse. Voici comment cette seule contrainte a écrit la méthode.
Un faux plafond de 1929 qui interdit d’intervenir par-dessous
Un renforcement de dalle se conçoit d’ordinaire depuis la face inférieure. On travaille sous l’ouvrage, on perce, on ancre, on colle. Ici, cette voie était fermée dès le premier jour. Le faux plafond acoustique occupe toute la sous-face de la dalle. Le bâtiment est classé, le plafond est protégé, et ce statut interdit le perçage comme l’ancrage. Dans une salle de spectacle, un plafond de ce type n’habille pas seulement le volume, il participe à son acoustique.
Sa valeur tient à sa mise en œuvre autant qu’à sa fonction. Les suspentes d’origine ne sont pas métalliques. Ce sont des bandes de tissu imprégnées de plâtre, enroulées puis appliquées sur le support, une par une. Un siècle plus tard, on monte un plafond suspendu avec des rails métalliques et des plaques de plâtre industrialisées, en une fraction du temps. Refaire le geste d’origine relève désormais de l’exception.
Nous connaissons cette logique. Sur la rénovation patrimoniale d’un immeuble genevois, c’est l’exigence de conservation qui avait dicté le système d’isolation. Ici, elle a fixé l’itinéraire avant même que la solution technique ne soit dessinée. L’intervention se ferait entièrement depuis la toiture.
Renforcer la dalle par l’extrados
Comprendre la structure avant de la dimensionner
Le béton encaisse très bien la compression et beaucoup moins bien la traction. Dans une structure en béton armé, ce sont les armatures et les éléments métalliques qui reprennent ces efforts. Quand l’acier se corrode, deux phénomènes se cumulent. Il perd de la section, donc de la capacité portante. Et les produits de la corrosion occupent plus de volume que l’acier d’origine, ce qui pousse sur le béton environnant, favorise son éclatement et expose un peu plus les armatures. Sans intervention, le mécanisme s’entretient lui-même.
Renforcer ne veut pas dire remplacer. On réintroduit de la capacité là où elle manque, et on soulage les éléments existants des efforts qu’ils ne reprennent plus seuls. Ce que la structure supporte encore ne se lit pas sur les plans d’origine.
Nous avons mené ce chantier avec un ingénieur civil, présent du relevé de l’existant à la mise en œuvre. Analyse du bâti, évaluation des capacités résiduelles, définition des besoins de renforcement, choix des matériaux, dimensionnement des sections. Les documents d’époque ne reflètent pas toujours ce qui a été construit, les matériaux ont vieilli, et les hypothèses de calcul de 1929 ne sont pas celles d’aujourd’hui. Cette étude a fixé où renforcer, dans quelle proportion, et surtout quelles charges la toiture pouvait admettre pendant le chantier.

Des lamelles de carbone collées dans des saignées
Le renforcement repose sur des lamelles en fibre de carbone posées sur la face supérieure de la dalle. Le carbone offre une très forte résistance en traction pour un poids presque nul, ce qui compte quand on cherche à soulager une structure sans l’alourdir.
Les lamelles ne sont pas simplement déposées sur le support. Elles sont insérées et collées dans des saignées ouvertes dans la dalle, avant que l’étanchéité ne soit reconstituée par-dessus. Cette technique s’appelle le renforcement NSM, pour Near Surface Mounted. Le renfort travaille au plus près des armatures existantes, mieux ancré et mieux protégé qu’un collage en surface, et il disparaît entièrement dans l’ouvrage une fois le chantier terminé.
Renforcer par le dessus n’a rien d’un pis-aller. Dans une dalle, les efforts de traction ne se situent pas tous au même endroit. En partie centrale d’une travée, la dalle se tend en sous-face. Au droit des appuis, c’est la face supérieure qui travaille en traction. Ce sont ces zones de moments négatifs que le renforcement par l’extrados traite directement. La contrainte du plafond nous a menés là où l’intervention par le dessus était de toute façon pertinente.
Des tirants pour soulager la passerelle technique

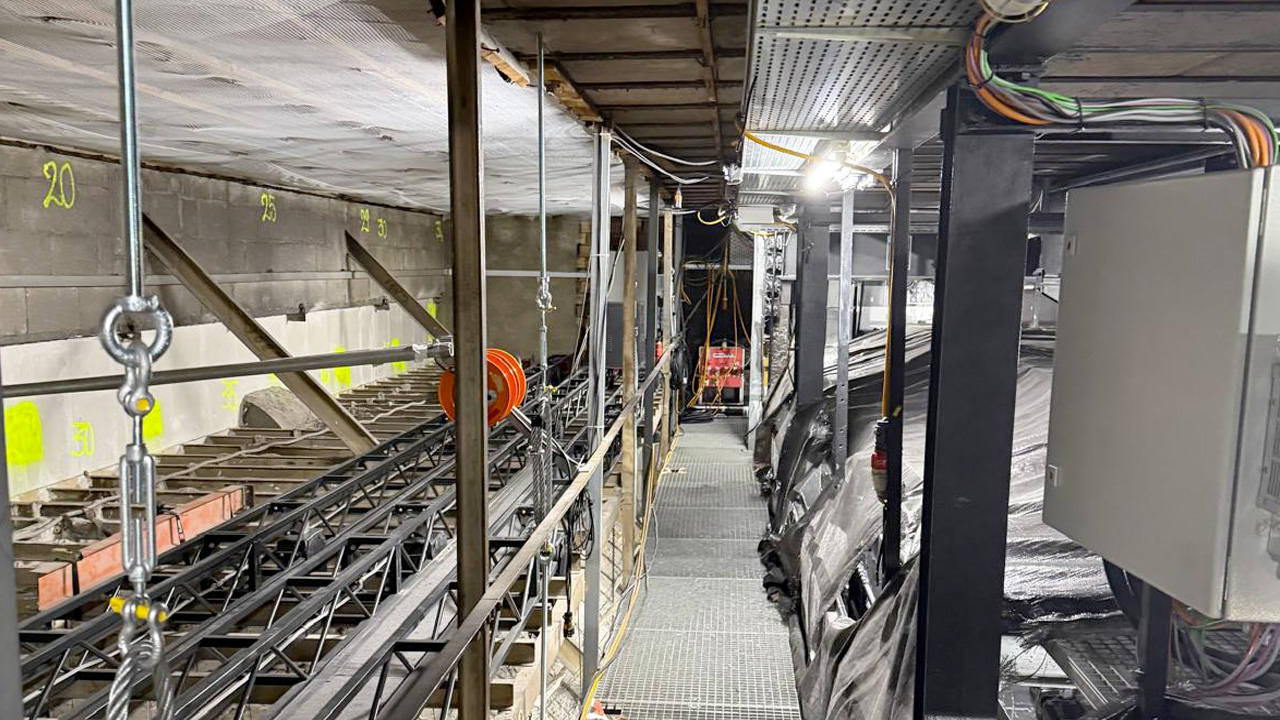

Le second volet du mandat portait sur une passerelle technique suspendue à l’intérieur du bâtiment, utilisée régulièrement pour l’exploitation du lieu. Un contrôle y avait relevé plusieurs points à reprendre. Nos équipes de travaux spéciaux ont préparé les éléments de renforcement en atelier, à partir des dispositions validées avec l’ingénieur civil, pour limiter les opérations dans un environnement aussi contraint.

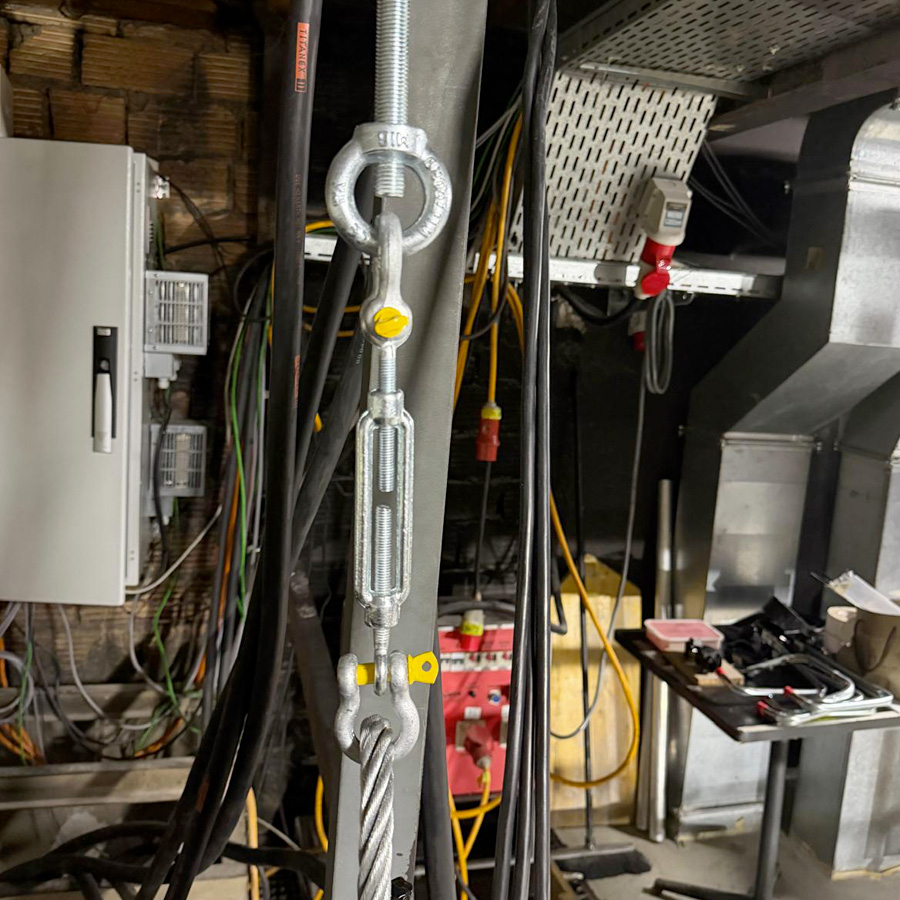

Nous avons ensuite posé des tirants suspendus. Des tiges traversent la dalle et sont reprises en toiture par des platines de répartition. En partie basse, elles soutiennent un profilé qui vient porter la structure de la passerelle. Plusieurs points de suspension répartissent désormais les efforts, au lieu de les laisser reposer sur les seuls appuis d’origine.
Un chantier réglé sur les charges et sur la météo
La pose du renforcement est une opération maîtrisée. L’essentiel de la difficulté se trouvait au-dessus de la dalle. La toiture-terrasse était couverte de lourdes dallettes en béton posées sur plots. Les évacuer toutes représentait une manutention considérable. Les empiler sur place ne valait pas mieux, puisque concentrer des dallettes sur une zone réduite crée localement des charges importantes, sur une structure que l’intervention avait précisément pour objet de soulager.
Des zones de stockage admissibles et des charges maximales ont donc été définies en amont, sur la base de l’étude structurelle. Le chantier a ensuite progressé par tronçons.
- dépose des dallettes sur une zone limitée ;
- déplacement et répartition de ces dallettes sur les surfaces autorisées ;
- ouverture de l’étanchéité, saignées et pose des lamelles ;
- reconstitution de l’étanchéité et remise en place des dallettes ;
- passage au secteur suivant.
Un effort concentré se répartit sur une surface suffisante pour ne pas solliciter le béton à l’excès. C’est la règle qui a commandé le stockage des dallettes, et c’est aussi celle des platines de répartition des tirants.
Sous cette toiture, un bâtiment en activité et un plafond protégé qui ne peut rien encaisser. L’ouverture du complexe d’étanchéité s’est donc faite à l’avancement, secteur par secteur, jamais sur l’ensemble de la surface, et chaque zone ouverte devait pouvoir être protégée le temps de l’intervention. La météo devient alors une donnée technique au même titre que les charges admissibles. Nous n’avons ouvert un secteur que lorsque les conditions permettaient de le refermer sans risque.
Certaines opérations étaient incompatibles avec la présence des occupants et des usagers. Accès techniques, dispositifs de sécurité, alarmes, contrôles préalables, chaque phase devait s’insérer dans les fenêtres disponibles sans interrompre l’activité du lieu. Sur ce type d’ouvrage, la coordination fait partie de la solution technique au même titre que le dimensionnement des lamelles.
Une fois les renforcements posés, la toiture devait retrouver son état d’origine. Dallettes remises en place, aménagements extérieurs reconstitués, végétalisation restaurée et reprise complète de l’étanchéité. Rien de tout cela ne se voit depuis la terrasse.
Confier le renforcement d’une structure ancienne à Bertolit SA
Un plafond intouchable, une structure de près d’un siècle, une toiture dont chaque charge se calcule, un bâtiment qui continue de fonctionner. Chacun de ces paramètres se traite isolément, et c’est leur accumulation qui fait la difficulté du chantier. Entreprise générale active à Genève depuis plus de 60 ans, nous menons ce type d’opération avec nos propres équipes, à Genève comme ailleurs en Suisse romande, en coordination directe avec l’ingénieur civil et le maître d’ouvrage. Vous avez une structure ancienne dont la capacité portante est en question, ou un ouvrage protégé qui complique l’accès ? Parlons de votre projet.
